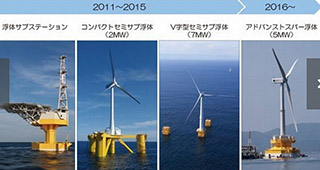

2011年起头的“福岛复兴·浮体式海优势电场实证研讨营业”将经过三座风力发电装备和一座变电装备,扶植环球首个项目。最初第四座发电站的发电才能为5MW,终究迎来在福岛海岸的设置阶段。
被定名为“福岛浜风”的海优势力发电装备在6月全数完成在兵库县淡路岛海岸风车的装备操纵。7月2日上午8时30分在福岛海岸起头拖曳。风车扭转直径为126米,最高达到点从水面起头到150米。风车下由被称为“Advanced spar”的六角形浮体机关物支持。
淡路岛海岸返航的海优势力发电装备在太平洋上向东3~4海里(时速5-7千米)慢速飞行。按打算行驶的话,8日早大将经过茨城县海岸,过午后将在福岛县的奶名浜海岸,早晨10时30分达到设置现场。
曾经在福岛海岸运转的三座海优势力发电装备中,最后两座在东京湾组装,在福岛海岸拖曳。后方三艘、前方1艘,算计4艘拖船,周边也能够装备三艘鉴戒船。
福岛海岸四座海优势力发电装备调集起头运转时,发电才能到达14MW,浮体式方面环球范围最大。海优势力发电装备操纵率尺度估计达30%摆布,年发电量达3680万Kwh。换算成普通家庭电力利用量的话,跨越1万户。
这些少量的电力在间隔福岛县沿岸部20千米处保送时,4座中的1座将作为变电装备集约电力组成。运转时,两座发电装备和变电装备经过海底电缆相连,并且从变电装备到福岛县陆上,经过海底电缆相连。
“福岛浜风”达到现场后,装备地位没有挪动,停靠链下到海底,进入电缆敷设工程阶段。依照预定打算,若是没有筹办的话,将从8月1日起头敷设工程,1个月后估计9月2日完成。经过海底电缆毗连变电装备的话,以后将经过调剂操纵,起头试运转。
7MW“福岛新风”方面,电缆敷设完成到起头试运转需求3个月摆布的时候。5MW“福岛新风”在9月初起头敷设电缆的话,12月中旬起头试运转。年内将经过环球最大的浮体式,使海优势力发电站在福岛海岸周全启动。
为了完成环球最早进的海优势力发电站,在复兴福岛方面起头成长新动力财产。海底装备没有牢固的浮体式海优势力发电,将经过海浪微风,节制摇摆,确保能够不变开启。为此,撑持三座风力发电装备浮体部门的机关改动的话,发电量和平安性将比力性检测。
再加上经过“福岛浜风”采取的Advanced spar型将经过六角型的机关物以2段组合节制摇摆。2段中,下方机关物较大,有51米。这一庞大的机关物在水下33米处漂浮,支持风车布局。
从2013年11月起头继续运转的2MW“福岛将来”方面,最后两年现实事迹方面装备利用率均匀达28.7%。海优势力发电的尺度值30%固然没有收到,但简直依照预期,发电量有所进步。若是具有7MW和5MW这两座数据的话,将来,浮体式海优势力发电无望迈出庞大的一步。
