Western Link海缆第二阶段深海敷设月底启动

页面更新时间:2016-03-11 21:51



Western Link海缆第二阶段深海敷设月底启动

Western Link海缆第二阶段深海敷设月底启动

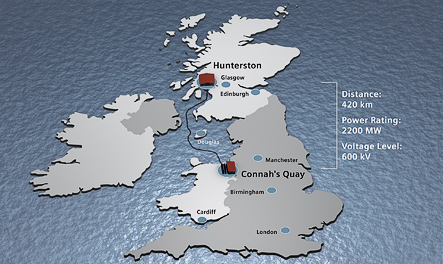

【江豪发电机组转载】由英国国家电网和苏格兰电力公司斥资10亿英镑联合开发的连接苏格兰Hunterston换流站和威尔士Deeside换流站的Western Link高压直流海缆项目第二阶段深海敷设将于本月底启动。

2012年2月,世界第一大电缆制造商普睿司曼集团获得Western Link高压直流海缆供应订单,这也是普睿司曼有史以来单笔金额最高(600千伏)也是电压额度最高的海底高压直流海缆项目。

但是,2014年4月,普睿司曼为该项目提供的PPL(纸聚丙烯层压板)绝缘电缆在生产过程中出现技术问题,导致项目一度暂停,也使得普睿司曼2014年上半年普睿司曼净利润同比下降近半。

根据电缆供应协议,普睿司曼将为该海缆项目提供4千米HVDC电缆,用于连接Hunterston 换流站至Ardneil Bay海缆登陆点,385千米HVDC海缆,连接Hunterston 换流站至Ardneil Bay海缆登陆点,以及33千米地下HVDC电缆,连接Hunterston 换流站至Ardneil Bay海缆登陆点。

第二阶段深海HVDC海缆敷设是指从利物浦湾出发至西北部海域,全长大约120千米。普睿司曼将采用Giulio Verne海缆敷设船进行作业。

(本文首发江豪发电机组www.cableabc.com 转载请注明出处。)
